根據國務院辦公廳《關于做好城市排水防澇設施建設工作的通知》(國辦發〔2013〕23號)、住房和城鄉建設部 國家發展改革委《關于做好城市排水防澇補短板建設的通知》(建辦城函〔2017〕43號)文件要求,西咸新區結合區域排水防澇安全保障需求,依托海綿城市試點建設,開展城市內澇綜合整治工作?,F(xiàn)將海綿城市試點區域內澇防治效果公示如下:
一、基本情況
西咸新區城市開發建設時間短,排水管網等設施尚不健全,內澇風險高。新區國家海綿城市試點區域位于灃西新城核心區,面積22.5km2,通過前期調查及實際降雨監測,試點區域易澇積水點共計10處,主要分布在秦皇大道沿線(4處)、永平路沿線(2處)、統一路沿線(4處)。
二、整治措施
在系統摸排治澇成因基礎上,結合區域海綿城市建設系統方案,制定整治措施如下:
(一)歷史積澇點專項整治
1.源頭低影響改造:對10處歷史易澇點周邊市政道路及已開發地塊進行海綿化改造,削減源頭徑流總量,減輕雨水管網排水壓力。
2.雨水口整改:復核積澇區域下墊面,根據下墊面高程重新布設、調整雨水口位置。
3.雨水管道疏通:排查已建雨水管道,疏通堵塞管道,恢復排水能力。
4.雨水管網臨時連通:分析已建管網,臨時連通關鍵節點,將積澇區雨水引流至中心綠廊,解決雨水出路問題。
(二)區域海綿城市系統化建設
開展低影響開發、雨水管渠、超標雨水蓄排系統建設改造,建設四級雨水收集利用系統,實現降雨徑流“源頭地塊→管網或生態排水溝渠→生態滯蓄空間→城內水系或調蓄樞紐→城外水系”有序排放,保障區域排水防澇安全。
三、整治成效
10處歷史易澇積水點基本消除,2年一遇以下降雨無明顯積水產生,50年一遇暴雨情況下,試點區域滿足居民住宅和工商業建筑物底層不進水、道路中一條車道的積水深度不超過15cm、積水時間不超過30min的內澇防治要求。
試點期間,通過海綿城市系統實施,建成海綿型園區240萬m2、海綿型道路50余km、海綿型公園綠地140萬m2、防洪治理及灘面修復30余km,建成中央雨洪調蓄樞紐——中心綠廊1.5km、35hm2,實現雨水分級調控,區域排水防澇能力顯著提升。
四、監督投訴方式
為體現公開、公正和民主監督原則,現對試點區域內易澇積水點整治情況進行公示,公示期為2018年8月1日至9月15日(共45天),公示期間,任何單位和個人對公示信息有異議,均可反映問題。
受理單位(投訴電話):
西咸新區灃西新城海綿城市建設試點工作領導小組辦公室:029-38020053
聯系地址:陜西省西咸新區灃西新城管理委員會9號樓1002室 712000

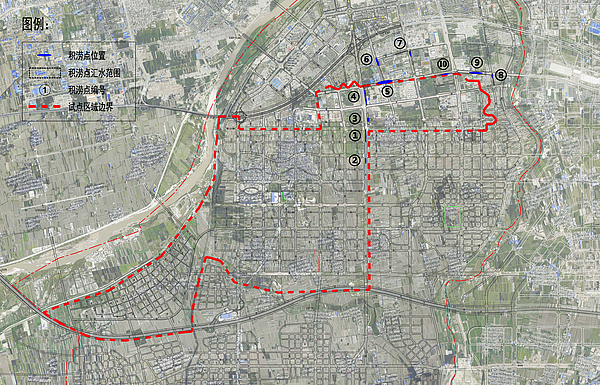

附件: 1.西咸新區灃西新城海綿城市試點區域易澇積水點分布圖
2.西咸新區灃西新城海綿城市試點區域內澇防治成效
2018年8月1日
西咸新區灃西新城海綿城市試點區域內澇防治成效.pdf
